聯泰科技 | 2021-04-21 |
一、PC技術簡介
PC建筑又稱裝配式混凝土建筑,是由墻板、疊合樓板、樓梯及陽臺等混凝土預制構件組成,在施工現場拼裝后,采用墻板間豎向連接縫現澆、上下墻板間主要豎向受力鋼筋灌漿套筒連接以及樓面梁板疊合現澆形成整體的一種結構形式。
二、PC構件的運輸與堆放
1.PC構件的運輸
PC構件運輸過程中,車上應設有專用架,且需有可靠的穩定構件措施;車輛啟動應慢,車速應勻,轉彎錯車時要減速,并且應留意穩定構件措施的狀態,需要時在安全的情況下盡快進行加固。 PC外墻板/內墻板可采用豎立放式運輸,PC疊合板、PC陽臺板、PC樓梯可采用平放方式運輸。
2. .PC構件的堆放
堆放時應按吊裝順序、規格、品種、所用幢號房等分區配套堆放,不同構件堆放之間宜設寬度為0.8~1.2m的通道,并有良好的排水措施;
臨時存放區域應與其他工種作業區之間設置隔離帶或做成封閉式存放區域,避免墻板吊裝轉運過程中影響其他工種正常工作,防止發生安全事故。

平放碼垛時,每垛不超過六塊且不超過1.5M,底部墊2根100X100mm通長木方,且支墊位置在墻板平吊埋件位置下方,做到上下對齊。(外墻板禁止平放)

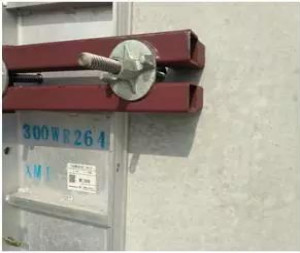

外墻板與內墻板可采用豎立插放或靠放,插放時通過專門設計的插放架,應有足夠的剛度,并需支墊穩固,防止傾倒或下沉;
墻板宜升高離地存放,確保根部面飾、高低口構造、軟質縫條和墻體轉角等保持質量不受損;對連接止水條、高低口、墻體轉角等易損部位應加強保護。
三、PC構件的吊裝與安裝
1.PC構件的吊裝工藝流程
X層結構施工完成→X+1層結構標高、定位線復核→支撐連接件預埋、鋼筋復核、校準→墻吊裝校正→墻底套筒灌漿→獨立支撐架的搭設→梁、板構件吊裝→陽臺板、空調板吊裝→平臺鋼筋綁扎、管線敷設→X+1層結構標高、定位線復核→平臺鋼筋綁扎、管線敷設。
2.墻板的安裝工藝流程
熟悉設計圖紙核對編號→測量放線→起吊→安裝→斜支撐安裝→微調→灌漿→保護→驗收
控制要點:
1)起吊的安全性
2)垂直度及水平位置的控制
3)灌漿料的質量控制
4)灌漿操作要點控制
5)養生期成品保護
6) 墻板安裝正反面的控制

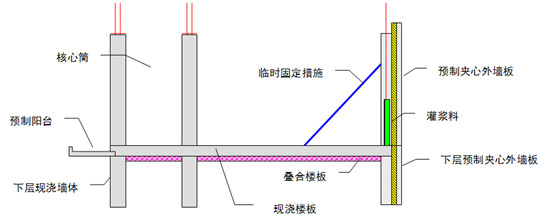

墻板現澆節點鋼筋綁扎

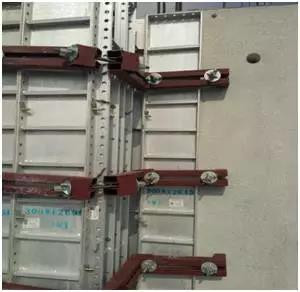

墻板現澆節點支撐 墻板背勒加固
整體構件施工演示
本文內容參考裝配式建筑聯盟《裝配式結構施工與吊裝工藝》
